Übersichtsterminpläne für ein Projekt
Die wichtigen Meilensteine werden in der Regel von den Projektleitern schon vorher eingetragen, z. B. der Termin für einen Zwischenbericht, die Abgabe der Dokumentation, die Probe der Präsentation, die Präsentation selbst, das Kolloquium und der Zeitpunkt der Ergebnisbekanntgabe.
Im vorliegenden Beispiel wurde eine Projektwoche vorgesehen, was sich bei längeren Projekten anbietet.
Hier mehr zu Projektwoche .
Und hier ein weiterer Gesamt-Zeitplan aus dem zweijährigen BK .
Hier finden Sie Grundsätzliches zu Zeit- und Arbeitsplänen .

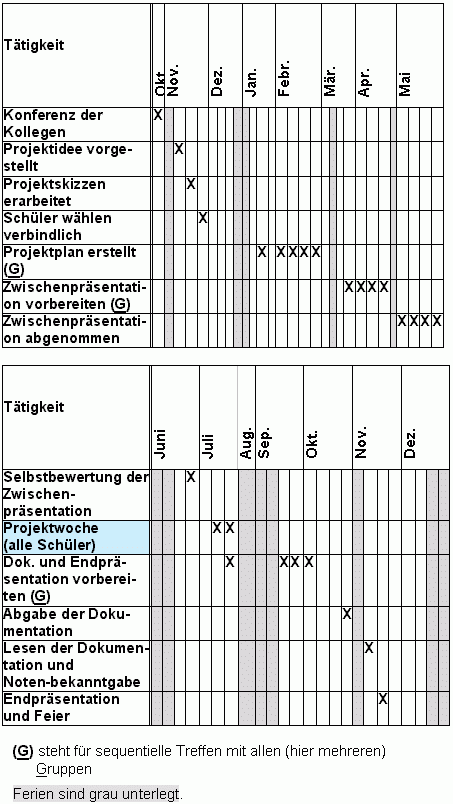

Zeitplan mit Meilensteinen für ein einjähriges Projekt (TO)
